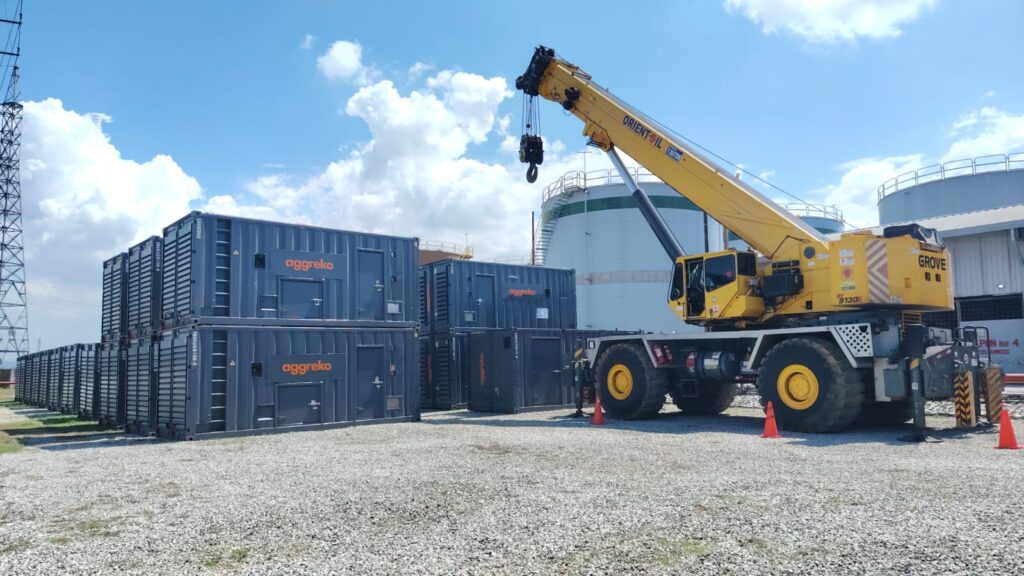

El Gobierno Nacional, mediante la Corporación Eléctrica del Ecuador (CELEC EP), acelera los trabajos de montaje para integrar 110 megavatios (MW) de generación térmica alquilada.
La infraestructura operará progresivamente desde noviembre de 2026 en tres provincias estratégicas: Santa Elena, Guayas y Manabí, con el propósito de optimizar la estabilidad del Sistema Nacional Interconectado (SNI).

Distribución técnica del nuevo bloque energético
El despliegue de los equipos técnicos se ejecuta de forma simultánea en tres frentes clave de la Costa ecuatoriana:

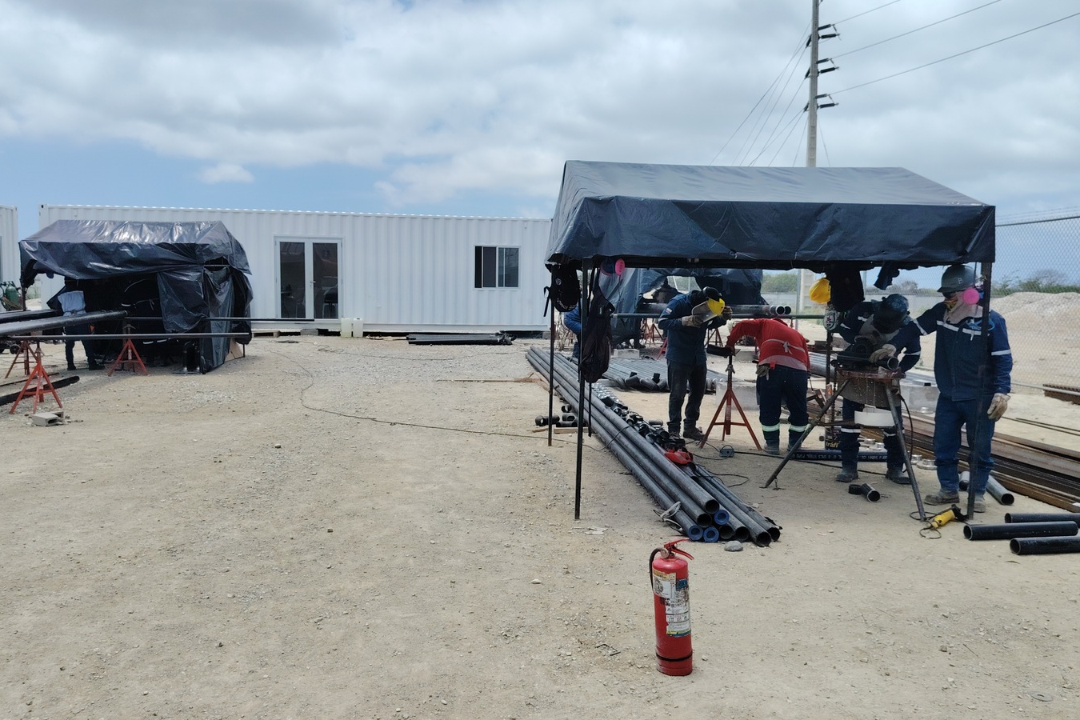

- Santa Elena (45 MW): Cerca de 70 especialistas de diversas disciplinas trabajan en jornadas extendidas para adecuar las unidades a diésel junto a las centrales Santa Elena II y III. El proyecto abarca desde el montaje inicial hasta el mantenimiento integral de la planta.
- Pascuales, Guayas (50 MW): En la zona norte de Guayaquil, junto a la central Enrique García, el personal instala 56 grupos electrógenos. Los operarios avanzan en la construcción de plataformas, tendido de cables y la interconexión a una red de 230 kilovoltios (kV).
- Jaramijó, Manabí (15 MW): La Unidad de Negocio Termomanabí coordina el montaje de 17 motores de generación rentada junto a la central termoeléctrica local. Las labores civiles y mecánicas permitirán entregar potencia firme a la red nacional a un nivel de 13,8 kV.
Respuesta estatal ante la demanda energética en Ecuador
Esta maniobra técnica incrementará el margen de reserva energética del país ante los requerimientos de la demanda. Con estas obras, las autoridades buscan asegurar un suministro constante y robustecer la capacidad operativa del parque térmico estatal.
