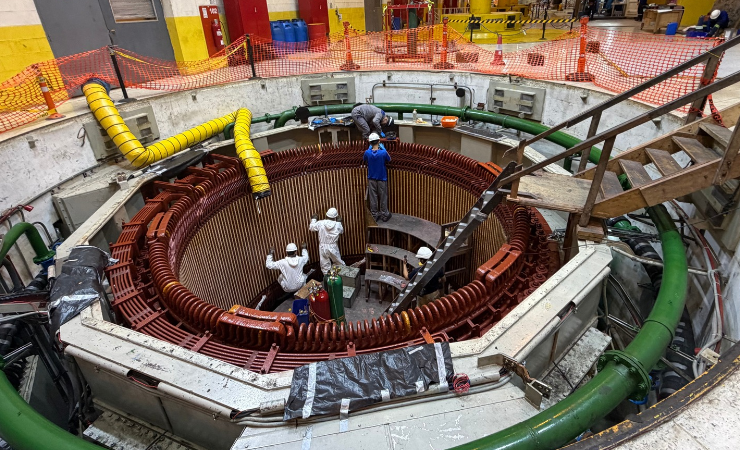

La Corporación Eléctrica del Ecuador (CELEC EP) finalizó el mantenimiento mayor (Overhaul) de la unidad N.º 2 en la Central Paute Molino.
Luego de 46 días de intensas maniobras técnicas y tras permanecer más de dos décadas sin una intervención de este tipo, la generadora aporta nuevamente 105 megavatios (MW) al sistema eléctrico nacional con la habilitación oficial del Operador Nacional de Electricidad (CENACE).

También puedes leer: Gobierno Nacional suma al sector privado a la cuarta etapa de «Jóvenes en Acción»
Trabajos de precisión y tecnología especializada

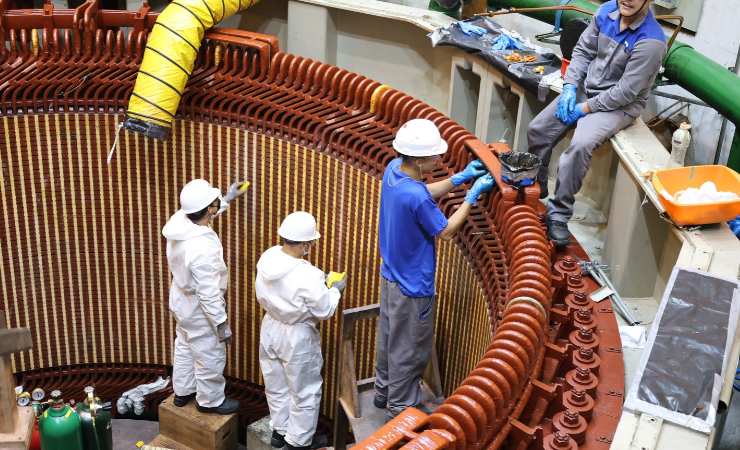

Por un lado, los equipos técnicos realizaron una revisión integral de la infraestructura para reducir fallas operativas y extender la vida útil de los equipos. De igual manera, las maniobras incluyeron el desmontaje de un rotor de más de 200 toneladas, el cambio de barras y sensores de temperatura, el reacuñado del estator y la sustitución de piezas clave en el cojinete de la turbina.
| Indicador clave | Detalle de la intervención |
| Planta de generación | Central Hidroeléctrica Paute Molino (Capacidad total: 1.100 MW) |
| Capacidad recuperada | 105 megavatios (MW) de la unidad N.º 2 |
| Tiempo de ejecución | 46 días de labores ininterrumpidas |
| Equipo a cargo | CELEC SUR, CIRT y la firma fabricante VOITH |
Respaldo para el suministro nacional

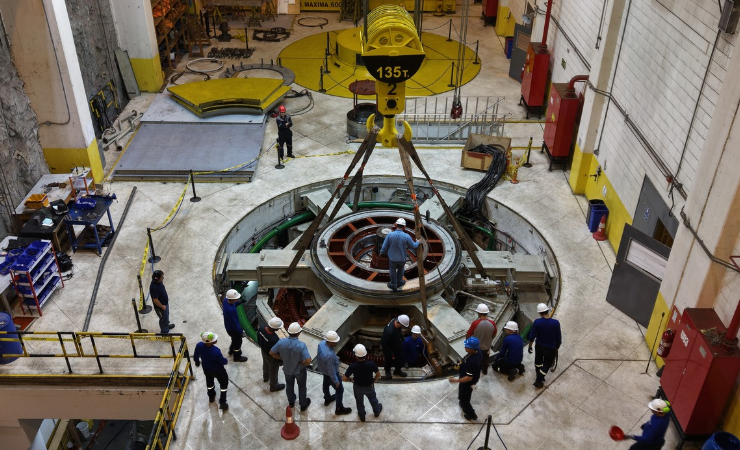

Por otro lado, personal especializado de CELEC SUR, el Centro de Investigación y Reparación de Turbinas (CIRT) y técnicos de la firma alemana VOITH ejecutaron las obras bajo estrictos estándares internacionales. En consecuencia, la intervención fortalece el funcionamiento de la central más grande del Complejo Hidroeléctrico Paute Integral.
Asimismo, esta acción forma parte del plan de mantenimiento programado de CELEC EP para asegurar la operatividad del parque hidroeléctrico. Por lo tanto, el Ejecutivo busca garantizar un flujo eléctrico estable que sostenga las actividades productivas y el consumo de los hogares en todo el territorio ecuatoriano.

–
